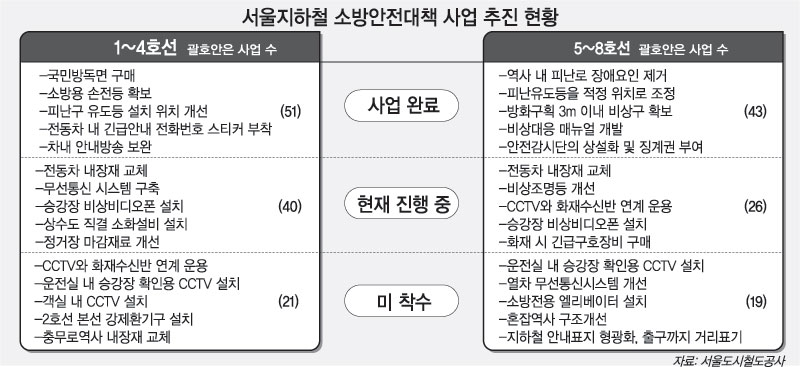

▽주요 사업들 대부분 ‘진행 중’=서울지하철에 대한 소방안전대책 사업 중 완료된 것은 지하철 1∼4호선 구간의 경우 112개 사업 중 51개, 5∼8호선 구간은 88개 사업 중 43개로 절반가량이다.
그러나 이들 사업은 대부분 대국민 안전교육 강화·홍보, 내부 전문가 양성교육, 근무기강 확립 및 직원의식 교육 등 돈이 들지 않거나 이미 설치된 시설의 성능을 확인·점검하는 것뿐이다.
비용을 들여 역사나 차량 내부에 설치하거나 비치해야 하는 사업 가운데 완료된 것은 지하철 1∼4호선의 국민 방독면 구입과 소방용 손전등 확보 정도가 고작이다.
의자 등 내장재를 불에 타지 않는 재질로 바꾸거나 전동차 안에서 승객이 기관사 또는 사령실과 통화할 수 있도록 객실통신시스템을 개선하는 등 주요 사업은 현재 진행 중이거나 아직 시작조차 하지 않은 상태.
서울지하철 전동차 전체 3508량 중 내장재를 교체한 차량은 726대뿐이다.
특히 지하철 1∼4호선은 전동차 운전실에서 기관사가 승강장을 확인할 수 있도록 폐쇄회로(CC) TV를 설치하거나 지하철 3, 4호선 충무로역의 내장재를 교체하는 등의 21개 사업을 아직 시작조차 하지 않았다.
지방도 상황은 비슷하다. 부산지하철은 전동차 내장재 교체비율이 30%를 밑돌며 대구지하철은 안전개선사업 75건 중 39건만 마무리했다.
광주지하철은 지난해 4월 개통했지만 전체 전동차 52량 중 12량만 불연성 내장재를 사용하고 있다.
인천지하철은 지난해 말까지 4억3000만 원을 들여 승강장 확인용 CCTV와 비상 피난통로를 설치했으나 그 밖의 다른 사업은 엄두도 못 내고 있다.
▽안전대책사업 더딘 이유는=이처럼 사업 속도가 더딘 것은 무엇보다 예산 부족이 가장 큰 요인으로 꼽힌다.

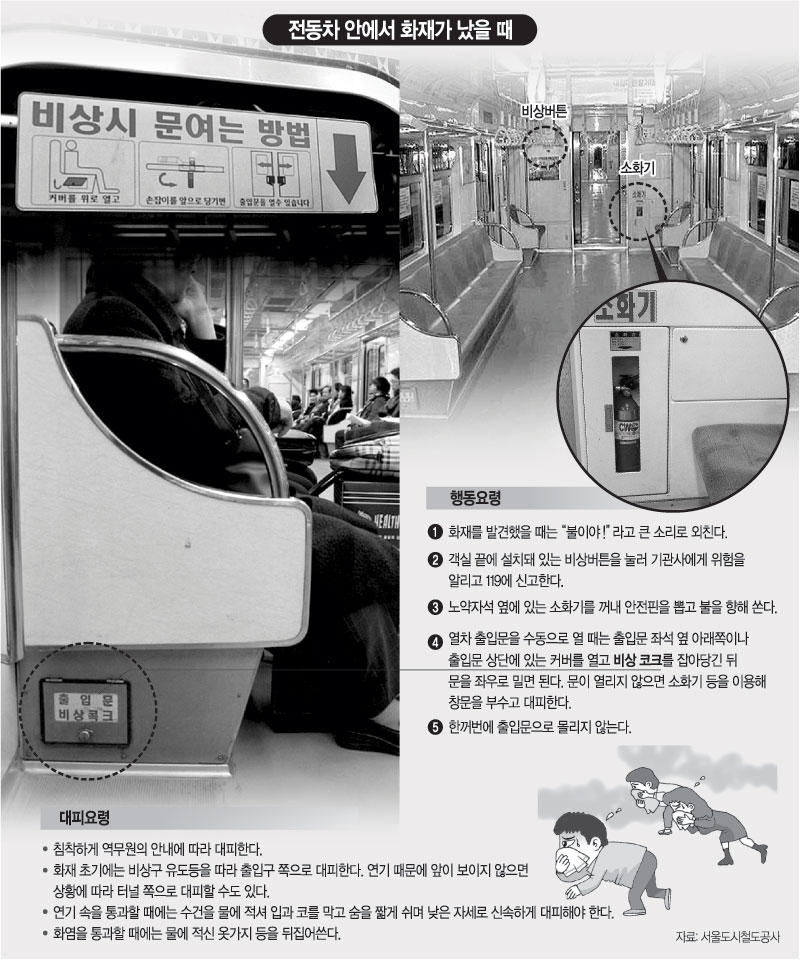

지하철 7호선 방화사건에서 보듯 중앙사령실∼개별 역사∼전동차 기관실 간의 통신이 원활하지 않은 점은 그동안에도 문제로 지적됐던 것.
세 곳을 모두 무선으로 통신할 수 있게 하는 ‘열차 무선통신시스템 개선’ 사업은 예산이 확보되지 않아 보류된 상태다.
서울지하철공사는 “소방안전대책 사업에 2007년까지 1조353억 원이 들 것으로 추정된다”며 “그러나 그때까지 우리가 확보할 수 있는 돈은 정부지원금과 경영개선, 신사업으로 벌 수 있는 돈을 다 합해 7350억 원 정도”라고 밝혔다.
공사 관계자는 “7350억 원으로 소방안전대책사업 외에도 노후 전동차와 시설을 교체해야 하기 때문에 돈이 크게 모자라는 형편”이라며 “정부가 요금은 올리지 못하게 하면서 재원을 확보해 주지 않고 시설 개선만 지시하는 것은 불합리하다”고 말했다.
또 지하철을 정상 운행하면서 역사나 차량 개선사업을 동시에 진행하기 힘든 것도 안전대책 마련이 더딘 이유 중 하나다.
일부 사업들은 서로 중복되기 때문에 추진 여부를 검토하기 위해 일부러 사업 계획을 뒤로 잡은 것도 있다.
