공유하기
입력 2006년 12월 14일 03시 04분
공유하기
글자크기 설정

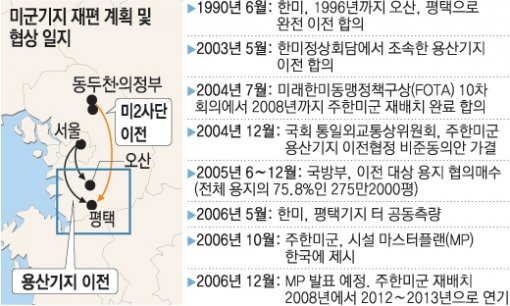

국방부 주한미군기지 이전사업단(단장 박경서 소장) 고위 관계자는 13일 “미군기지 이전을 반대하는 주민과 시민단체의 시위로 인한 공사 차질, 이전 비용의 분담 비율 문제 등으로 이전 사업이 2012년 말∼2013년으로 늦춰질 것으로 본다”고 밝혔다.
▽반대 시위에 발목 잡힌 미군기지 이전계획=미군기지 이전사업은 그동안 전국민중연대와 전국민주노동조합총연맹, 통일연대 등 100여 개 단체로 구성된 평택 미군기지 확장 저지 범국민대책위(범대위)의 잇단 시위로 공사에 차질을 빚어 왔다.
국방부 주한미군기지 이전사업단은 평택 미군기지 용지 중 A구역 성토작업을 추진할 시행업체를 지난달 선정했고 9월에는 지역 주민과 사회단체 등의 반발 속에 평택시 팽성읍 대추리와 도두리 등 이전 용지 내 빈집 90여 채를 철거했지만 예정보다 1년 이상 늦어진 것이다.
이에 따라 본격 공사를 위한 측량과 지반조사 작업 등도 계속 연기돼 왔다. 사업단은 다음 주 중으로 철거작업을 마무리하고 내년 3, 4월부터 본격적인 성토작업에 들어갈 예정이다. 군 관계자는 “한미 양국의 중대한 외교적 합의가 주민 시위로 차질을 빚게 되는 나쁜 선례를 남기게 됐다”고 지적했다.
▽천문학적 이전 비용=사업단은 총이전비용 중 한국의 부담 비용을 5조 원 정도로 보고 있다. 박 단장은 당초 계획보다 이전 사업이 지연되는 이유에 대해 “비용 및 시설 책임 분담에 있어 합리적인 방안을 모색하기 위한 심층적인 협상이 필요하기 때문”이라며 “5조 원은 아무래도 부담이 크다”고 밝혔다. 이전 비용 분담을 놓고 한미 간에 막판 줄다리기를 하고 있다는 것이다.
또 주한미군이 최근 제시한 기지 이전 마스터플랜(MP)에 따르면 용산 미군기지의 전술지휘통제(C4I) 체계를 평택기지로 옮기는 데 한국 부담 비용이 2000억∼4000억 원으로 추정돼 비용 분담을 놓고도 한미 간 논란이 일 것으로 보인다.
▽전시작전통제권 환수와 주한미군 재편에 미칠 영향=기지 이전이 연기되면 해외주둔미군재배치검토(GPR)에 따른 미국의 주한미군 재편 계획도 차질이 예상된다.
미국은 주한미군을 평택기지로 한데 모은 뒤 보다 가볍고 첨단화된 ‘신속기동군’으로 변모시킨다는 방침을 추진 중이다.
국방부는 또 이전계획을 너무 촉박하게 짠 것도 연기의 주된 이유라고 설명했지만 1, 2년도 아닌 4, 5년씩이나 늦춰지게 된 것은 납득하기 힘들다는 지적도 있다.
이 때문에 일각에선 정부가 전시작전권의 환수시기를 2012년으로 늦추기 위해 ‘기지 이전 연기’라는 카드를 활용하려는 게 아니냐는 분석도 나오고 있다.
미국은 그동안 ‘보완전력(bridging capability)’을 제공한다면 한국군이 2009년에 전시작전권을 환수할 수 있다고 밝혀왔다. ▽현지 반응과 용산 공원화 사업 지연=평택 지역은 이해관계에 따라 주민과 시민, 상인단체 간에 의견이 엇갈렸다. 미군기지확장반대 팽성대책위 김택균 사무국장은 “올해가 마지막이라고 여겼던 주민들이 고향 땅을 지키는 데 다시 희망을 갖게 될 것”이라고 말했다.
반면 팽성읍 안정리 K-6(캠프 험프리스) 미군기지 앞 상인들은 하루하루 생계가 막막하다며 당초 계획대로 기지 이전이 이뤄져야 한다고 주장하고 있다.
용산기지 터 전체를 민족역사공원으로 조성한다는 방침을 세우고 건설교통부와 신경전을 벌여온 서울시는 “용산공원 조성은 광복 100주년이 되는 2045년에 완성될 대역사인 만큼 기지 이전 시기가 다소 늦춰지더라도 큰 문제는 없을 것”이라고 말했다.
윤상호 기자 ysh1005@donga.com
이진구 기자 sys1201@donga.com
평택=남경현 기자 bibulus@donga.com
댓글 0
